青山纸业碱回收技改项目工程建设稳步推进中
青山纸业碱回收技改项目工程自开工以来始终以安全、质量为前提,紧抓施工进度,各项施工工作有序展开。

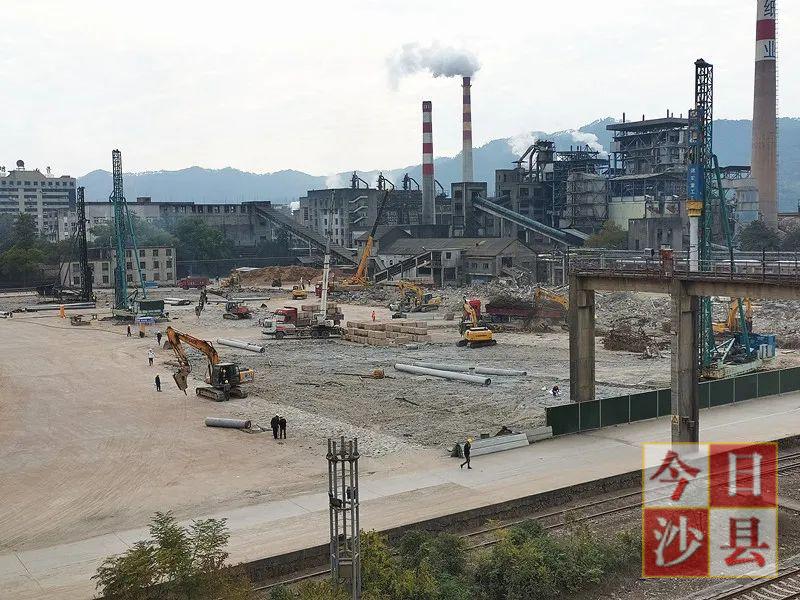

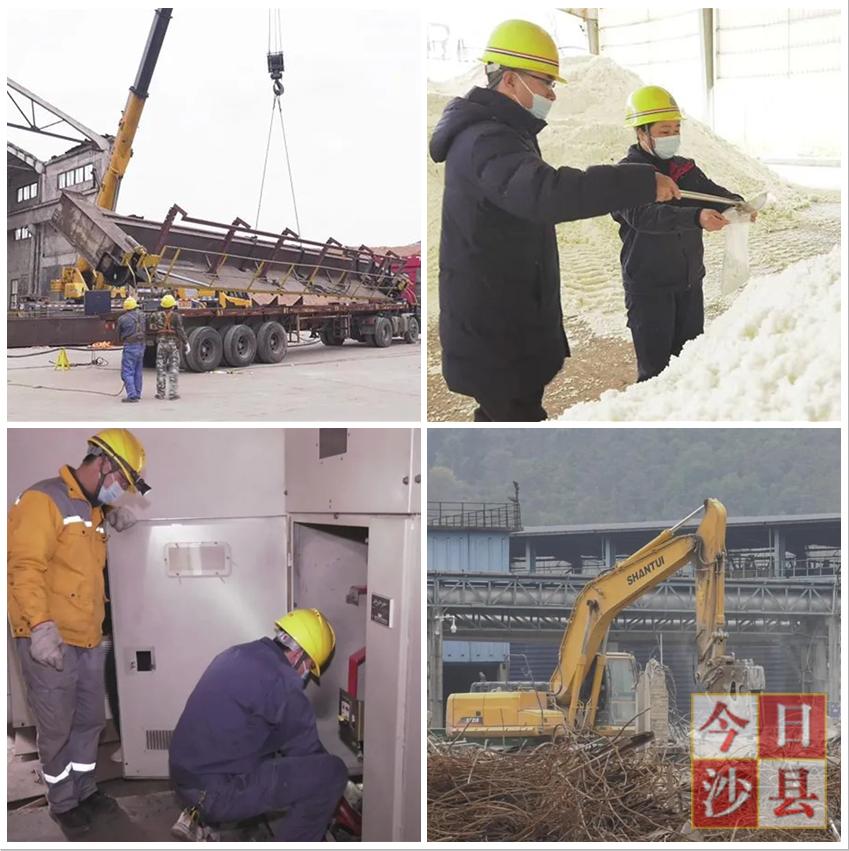

截至1月5日,已完成大倾角皮带、设备、削片机厂房内行车的保护性拆除、转运工作;原备料高低压室各馈线全部转移至新备料低压室,原备料高低压室停电转检,拆除变压器及高低压开关柜;南浆北送浆管已完成碰管;已完成3350削片机厂房化验取样间、过磅房、大倾角、钢棚、厂房外墙管道、削片机厂房主体拆除工作,目前处于旧厂房梁柱破除及拆除后的垃圾清理转运阶段;基施工工作在加紧进行当中,现场临时电缆就位、三台桩机完成组装,正在进行蒸发及苛化工段管桩施工,第一、第二根试验桩已完成静载试验。
下阶段,碱回收技改项目部全员将继续鼓足干劲,严控安全质量,高质量完成施工任务,确保项目进展顺利。(编辑:范颖萱)
